一、外墙泄爆墙
泄爆墙由双面单层防火板和镀锌轻钢龙骨体系内填岩棉构成。内侧单层防火板厚度为8毫米,外侧单层防火板厚度为12毫米,镀锌轻钢龙骨体系由横龙骨和竖龙骨构成,竖龙骨尺寸为75x50/40x0.7mm,分布间距为407毫米,横龙骨尺寸为75x50/40x0.7mm,分布间距为2440毫米,两层防火板中间填充75毫米厚岩棉。防火板与轻钢龙骨通过M4自攻螺丝连接,螺丝间距为200毫米。
当竖龙骨采用75x50x0.7mm镀锌轻钢龙骨体系时,泄爆墙可做到5米。当泄爆墙高度超过5米时,应采用加厚轻钢龙骨体系或通过附加钢结构对墙体立面进行分隔。
二、施工步骤

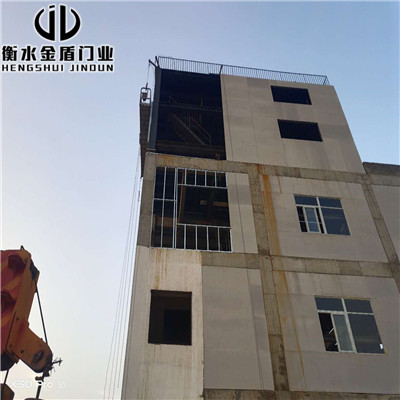

泄爆墙施工顺序为:轴线定位→地龙骨→天龙骨→竖龙骨→横龙骨→内侧防火板→岩棉→外侧防火板。
泄爆墙涂刷外墙防水涂料,涂刷涂料前先填板缝→墙面先刮两道水泥基弹性防水腻子→再刷防水涂料。
天地龙骨与混凝土地面或楼板采用M8膨胀螺栓连接,螺栓间距800MM。天龙骨与钢结构采用M6自钻螺钉连接,螺钉间距600MM。
三、洞口预留
泄爆墙内门窗洞口及其它洞口应在制作轻钢龙骨体系时预留。当洞口宽度大于800MM时,洞口周边采用双龙骨对扣形式以增加其强度;当洞口宽度大于1200MM时,洞口周边应加设型钢边框。
四、管线布置
当泄爆墙内需要布置电缆或其它管线时,布线工作需要在泄爆墙封板前完成。在布置管线时,可以在相应龙骨上开孔以便穿管安装。当开孔尺寸小于龙骨宽度的2/5时,竖龙骨尺寸不作变化;当开孔尺寸大于龙骨宽度的2/5且小于1/2时,原单根竖龙骨应改为双龙骨以增加强度。
五、贯穿构件
当有风管或其他管道穿墙时,泄爆墙应在风管或其他管道安装完毕后进行施工。风管或其他管道与泄爆墙之间的缝隙应采用不燃性堵料进行密封。
六、板材加工
防火板可以很方便的使用木工碳齿锯、手提电动直锯或圆盘锯进行切割,以满足实际安装尺寸的需要。电动加工板如同加工其它建筑材料一样会产生粉屑,因此切割地点建议选在通风良好的工作场地,工人在工作时应佩带防尘口罩。
